Укрепляем систему электроснабжения краевого центра. С проблемой перебоев в подаче электричества ко мне не раз обращались жители Юго-Западного района во время прямых линий и личных встреч. Район активно растет, возрастает нагрузка на сети. Это требует своевременного развития энергетической инфраструктуры.

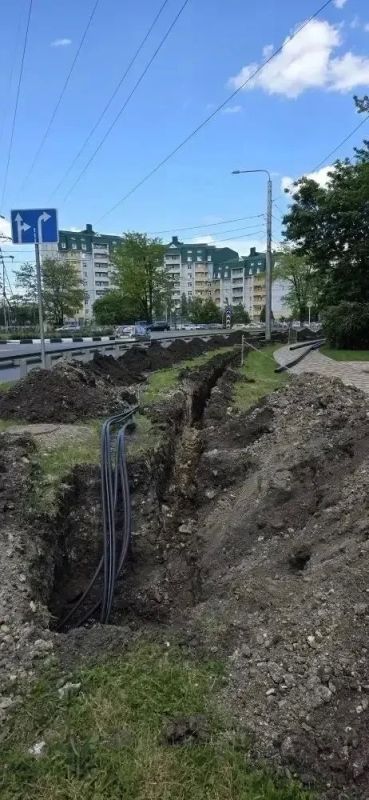

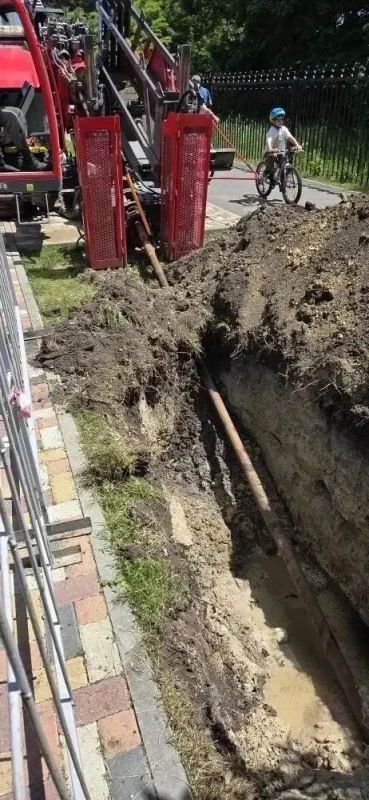

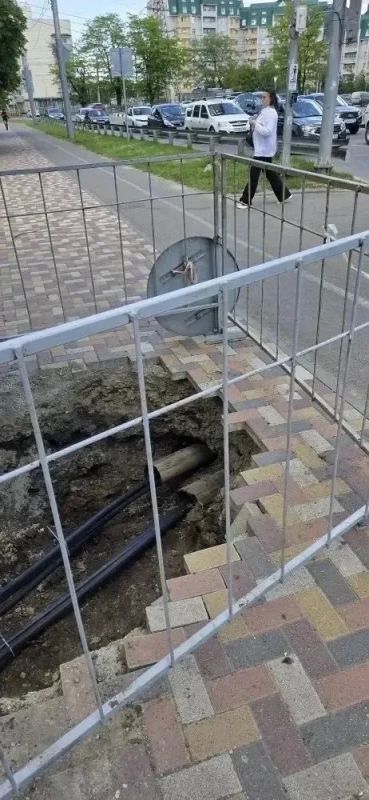

Решение – уже в работе. На 75% выполнено строительство новых кабельных линий, которые соединят действующий распределительный пункт на проспекте Кулакова с новым современным энергообъектом на Западном обходе. Уже проложено 4,5 километра из 6. После завершения работ часть жилых комплексов будет переведена на новые мощности. Так разгрузим существующие сети, повысим надежность электроснабжения и создадим резерв для дальнейшего развития Ставрополя. Завершить все работы планируем до конца года.
Дальше – следующий этап модернизации. В 2026-2027 годах предусмотрели реконструкцию линий электропередачи и установку дополнительного оборудования на подстанциях юго-западной части города. Эту работу будем продолжать.
